Реконструкции стадиона "Кристалл"

История стадиона началась в 1960-е годы, когда город усиленно развивался после пуска ГЭС. В эти годы и был построен стадион «Кристалл». В марте 2005 года затеялась реконструкция стадиона «Кристалл». Начиналось всё красиво: «Реконструкция основного спортивного ядра стадиона «Кристалл» в городе Жигулевске будет способствовать по ее завершению совершенствованию спортивно-массовой и физкультурной работы, подготовке спортсменов, привлечению большего числа детей и молодежи к здоровому образу жизни, занятиям спортом».
Проект «Реконструкции стадиона "Кристалл"» был выполнен ОАО «Тольяттинский проектно - изыскательский институт» и включал в себя:

- Реконструкция основного спортивного ядра стадиона "Кристалл";
- Строительство комплекса закрытых спортивных залов и площадок стадиона "Крислалл "";




Рабочая документация по проекту "Реконструкция основного спортивного ядра" составила 60 томов. Проект прошел все необходимые стадии экспертиз и согласований. Были выданы все заключения для производства работ. С 1 января 2005 года в Жигулёвске было создано муниципальное учреждение "ЖигулевскСтройЗаказчик" (ЖСЗ). С этого момента функции заказчика по реализации проекта "Реконструкция стадиона "Кристалл"" были переданы именно этому учреждению. Главное управление торгов по Самарской обл. (ГУОТ) провело конкурс, в результате которого генподрядной организацией стало ООО Центр «Стратегия» (г. Самара). В 2005 году были начаты работы с финансированием областным бюджетом в размере 10 млн. рублей в соответствии с лимитом и местным бюджетом в размере 599 тысяч рублей. Реконструкцию планировалось завершить в 2008 году. На 2006 год предусмотрено финансирование областным бюджетом в размере 25 млн. рублей, бюджетом городского округа – в размере 700 тысяч рублей. Но уже в 2006 году начались «сюрпризы». Если в 2005 году было освоено 10914 тысяч рублей (больше запланированного кстати), то в 2006 г. утвержденный график работ выполнен не был. К середине 2006 г. по обоюдному решению сторон договор между ЖСЗ и Центром «Стратегия» был расторгнут. В октябре 2006 г. ГУОТ провело открытый конкурс на завершение строительно-монтажных работ по реконструкции основного спортивного ядра стадиона «Кристалл». В нем участвовало 2 подрядчика: ОАО Трест «Самаратрансстрой» (г.Самара) и ООО «ЧП Киселев и Со» (г. Жигулевск). Начальная стоимость контракта на завершение работ составляла 145,6 млн. рублей. В результате генеральным подрядчиком стал СТС. Его стопроцентная дочерняя компания ЗАО «Тольяттинский строительно-монтажный поезд-239» (ТСМП-239) выступила в роли подрядчика, но и она не выполнила условия контракта.

В итоге всего за 2006 г. вместо 25,5 млн. рублей было освоено 13 млн. рублей. Из-за неосвоения средств министерство финансов Самарской области произвело снятие с бюджета Жигулевска 12 млн. рублей. После расторжения договора с СТС подрядчиком автоматически стала компания «ЧП Киселев и Со» , которая заняла 2-е место в тендере (В СМИ пишут, что эта компания близка сыну тогдашнего мэра Жигулевска директору ЖСЗ Сергею Балахонову). Пока на «Кристалле» ещё хоть что-то происходило его посещали всякие чиновники и первые лица губернии. В 2007 году одни журналисты вообще вот что выдали: «Ближе к обеду Владимир Артяков прибудет в Жигулевск. Здесь губернатор так же посетит ряд производственных и социальных объектов. Среди них - визит на местную станцию скорой помощи и не давно открывшийся стадион «Кристалл».

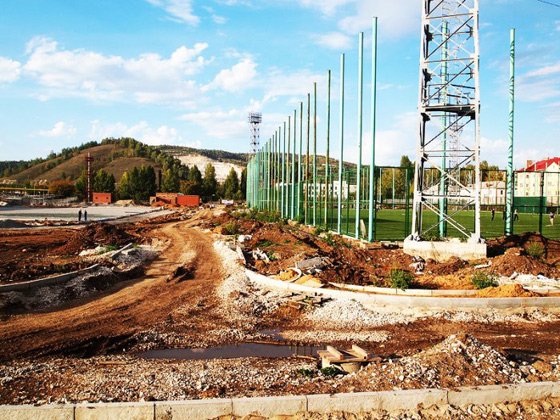

На самом деле никто ничего не открыл, сметная стоимость объекта росла, сроки сдачи отодвигались. Пока шла вся эта тягомотина с подрядчиками наступил «кризис», тут уже стадион совсем забросили. В 2009 году финансирование реконструкции стадиона не велось. Зато стадион опять посещали всякие высокопоставленные лица, например, главный федеральный инспектор по Самарской области С.А. Сычев.

Согласно «послекризисной» областной программе, поступления на окончание реконструкции стадиона должны были начаться только с 2013 года и продолжаться до 2015-го. Всего для окончания реконструкции "Кристалла" нужно 310 млн. руб. В этом году Жигулёвску всё же удалось получить 40 млн. руб. Одно из требований программы, по которой будут перечислены средства, - пятипроцентное софинансирование из местного бюджета, т.е. город должен изыскать 2 млн. 105 тыс. руб., таким образом общая сумма составит 42 млн. 105 тыс. руб.

На полученные деньги планируется завершить строительство запасного поля. Основная работа, которую необходимо сделать - настил искусственного покрытия. При этом завершение работ по устройству тренировочного поля должно произойти до 20 декабря 2010 г. и сама строительная площадка должна быть полностью очищена от строительного мусора и техники.

Из-за того, что реконструкция стадиона «Кристалл» так затянулась, город надолго остался без футбольного и ледяного полей - Жигулевск лишился большого футбола, как взрослого, так и детского. На данный момент ФСК «Кристалл» ограничивается мини-футболом.

Стадион «Кристалл» в 1968 году



 В 2015 году стадион был запущен и на данный момент работает по всем спортивным направлениям.
